2.88元/瓦丨中能建宏基咖啡厂50MW光伏项目EPC总包中标候选人公示 ... ... ...

2025-2-13 18:48| 发布者: 田楠| 查看: 25| 评论: 0|来自: 阳光工匠光伏网

摘要: 2月13日,宏基咖啡厂50MW光伏发电项目EPC总承包中标候选人公示,中国能源建设集团云南省电力设计院有限公司以2.876元/瓦位列第一候选人。项目业主为普洱市思茅中电新能源有限公司。项目投资控股方中国电力工程顾问集 ...

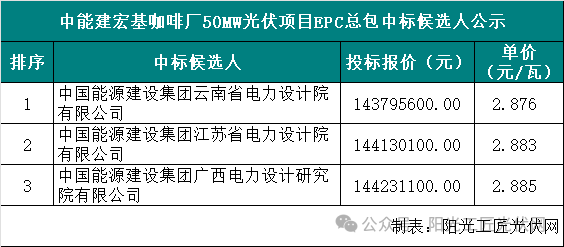

2月13日,宏基咖啡厂50MW光伏发电项目EPC总承包中标候选人公示,中国能源建设集团云南省电力设计院有限公司以2.876元/瓦位列第一候选人。

项目业主为普洱市思茅中电新能源有限公司。项目投资控股方中国电力工程顾问集团有限公司 ,建设资金来自自筹加贷款,自筹资金20%,贷款80%。


建设地点:普洱市思茅区南屏镇

建设规模及主要建设内容:装机规模为50MW的光伏发电项目及配套设施。项目为全额上网光伏发电项目,项目用地面积为766396平方米。

项目计划工期均需满足以下要求:  计划开始工作日期:以监理人开工令为准

具备并网发电条件日期:2025年3月30日

全部并网发电日期:2025年4月30日

移交日期:2025年8月30日

招标范围:

包括但不限于本项目前期相关工作,开工前相关工作(包括征租地及相关协调工作、开工手续办理、赔偿迁移、五通一平、投保工程保险等)、勘察设计、设备材料采购(包括工程所有设备和材料的采购、运输及保管,备品备件、专用工具竣工后移交等)、施工、调试、质监、并网、验收、试验、试运行、生产准备、质保消缺和售后服务等一揽子工作,并配合发包人开展整个项目的建设协调工作。

招标范围如下:

(1)项目前期相关工作具体包括但不限于以下内容:征求自然资源、林草、环保、水务、军事、文物等行政主管部门的选址意见,取得选址意见书,期间的相关协调工作;环境影响评价文件、水土保持方案报告书(表)、土地预审及勘界报告、压覆矿资源调查报告、文物勘探评估报告、安全预评价报告、职业病预评价报告、入网安全性评价报告、接入系统设计报告、节能评估报告、地质灾害评估报告、洪水影响评价报告、社会稳定风险分析报告、项目备案申请报告等的编制、审查或评审、批文取得及相关协调工作;林业可研及永久(临时)占用林地审批、草原可研及永久(临时)占用草原审批、土地复合利用方案编制及备案(如需),相关协调工作;配套产业导入等相关协调工作;以及发包人其他咨询服务工作。

(2)工程开工前相关工作具体包括但不限于以下内容:负责光伏场区、厂前区、永久道路等的征地及相关协调工作,协助办理建设用地规划许可证、建设工程规划许可证、建筑工程施工许可证、不动产权证等;负责光伏场区、集电线路和施工临时用地租地,相关协调工作、土地租赁协议签订、临时用地租用费支付等;负责建设地上附着物迁移、清除及补偿,地下管线设施迁移、保护及补偿;修建进场道路、桥梁及其他基础设施,办理必要的手续,相关的协调工作;修建施工临时用电、用水、通信线路设施,办理正式用电、用水、通信报装手续,相关的协调工作;投保工程一切险、人身意外伤害险。

(3)勘察设计工作具体包括但不限于以下内容:本项目地形图测绘、地质勘察(包括初步勘察和详细勘察),初步设计、施工图设计、工代服务、竣工图编制,施工图会审及交底、施工图审查及相关协调工作,以及配套设施的勘察设计。

(4)采购工作具体包括但不限于以下内容:项目范围内的所有设备材料(除组件、逆变器,组件、逆变器在暂估价范围)的采购、供货、监造、催交、运输(含大件运输道路及加固工作)、保险、接车、卸车、仓储保管、场内二次倒运、竣工后清点移交、甲供设备卸车(如有)等。

(5)施工调试工作具体包括但不限于以下内容:为达到电场性能保证指标的项目范围内(含升压站间隔扩建)的施工辅助工程、建筑工程、安装工程的施工、全部设备的安装及所有涉及到的单体调试、分系统调试、并网调试、特殊试验、机组试运行及性能试验等。

(6)并网涉网相关工作包括但不限于以下内容:牵头负责提交并网申请、协调提报月度投产计划、要求的各类涉网检测试验、并网业务办理(不限于申请场站命名、签订购售电合同、签订计量服务协议、签订并网调度协议、签订高压供用电合同、保护定值计算及录入、调控云平台建模、现货系统建模、电力交易平台注册等工作)、并网通知书取得、并网启动申请、并网验收及消缺、并网会签确认、启委会组织策划等,直至电站并网,办理电力业务许可证,还包括催促接网配套工程建设进度以及上述所有工作过程中的协调沟通。

(7)项目验收相关工作包括但不限于以下内容:牵头负责工程启动、工程试运和移交生产、环境保护、水土保持、工程消防、防雷检测、劳动安全与工业卫生、工程档案、工程竣工结算、工程质量检查检测、质监、安全竣工验收、档案验收、职业卫生三同时等专项验收以及验收过程的协调、手续办理等。

(8)生产准备相关工作包括但不限于以下内容:牵头负责光伏电站生产人员培训及提前进场、标识牌制作及安装、备品备件购置、竣工验收前整套设备带负荷联合试运转期间的人力、动力、材料和机械的投入等。

原标题:2.88元/瓦丨中能建宏基咖啡厂50MW光伏项目EPC总包中标候选人公示 ...

漂亮

酷毙

雷人

鲜花

鸡蛋

路过

评论

您需要登录后才可以发表言论 登录立即注册
投诉/建议联系

爆料/投稿:8328 6054 @qq.com

举报/投诉:刘先生/158 5085 4264(微信同号) 商务/合作:夏 云/151 8971 7421(微信同号) 未经授权禁止转载,复制和建立镜像,
如有违反,追究法律责任
  • 阳匠学社
    微信公众号
  • 阳匠网
    微信公众号
阳匠网丨社区 © 2001-2025 Discuz! Team. Powered by Discuz! W1.5 苏ICP备2023010470号
关灯
扫一扫添加微信客服
返回顶部
返回顶部
